République Démocratique du Congo

Rapport physique

État d'avancement physique des chantiers financés par l'Eurobond.

Centrale hydroélectrique de Grand Katende (64 MW)

Territoire de Dibaya (rivière Lulua), Kasaï-Central

24%

Taux d'utilisation Eurobond

Construction de la centrale hydroélectrique de Grand Katende (64 MW, 4 turbines) sur la rivière Lulua, à ~75 km au sud de Kananga, avec les lignes de transport et réseaux de distribution vers Kananga (25 MW), Mbuji-Mayi (29 MW), Tshimbulu (8 MW) et Bunkonde (2 MW). Projet lancé en 2012, relancé officiellement le 10 mai 2025 ; mise en service du 1er groupe de 16 MW prévue à 24 mois.

Contexte financier

Décaissements · 15/09/2026
Coût du projet
472 M$
Avant Eurobond
109 M$
Décaissé Eurobond
53,7 M$

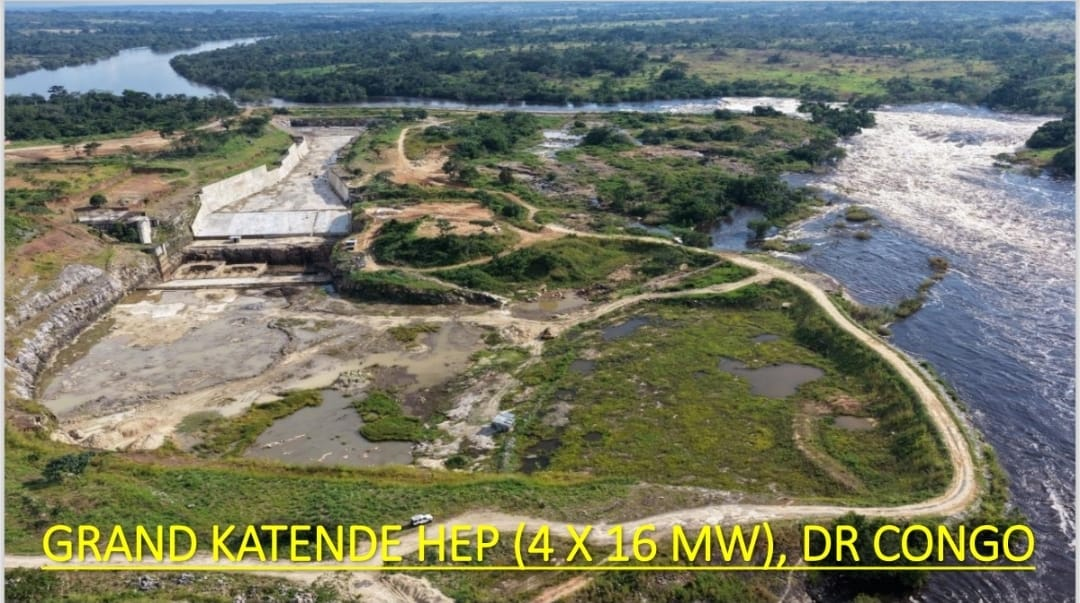

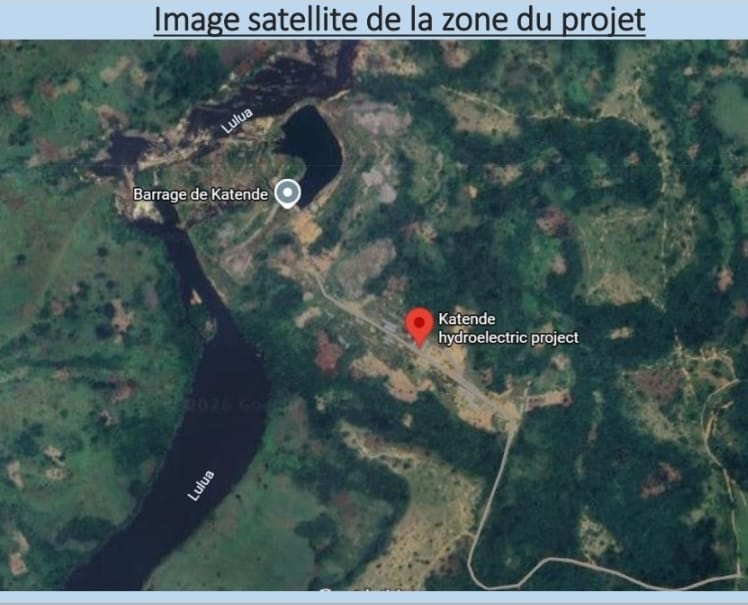

Centrale hydroélectrique de Grand Katende (64 MW) — Image satellite de la zone du projet — barrage de Katende sur la rivière Lulua
1/63Image satellite de la zone du projet — barrage de Katende sur la rivière Lulua

Vidéos du chantier

8 vidéos

Vision du projet : implantation, lignes, travaux et impact attendu

Toutes les vidéos

Caractéristiques techniques

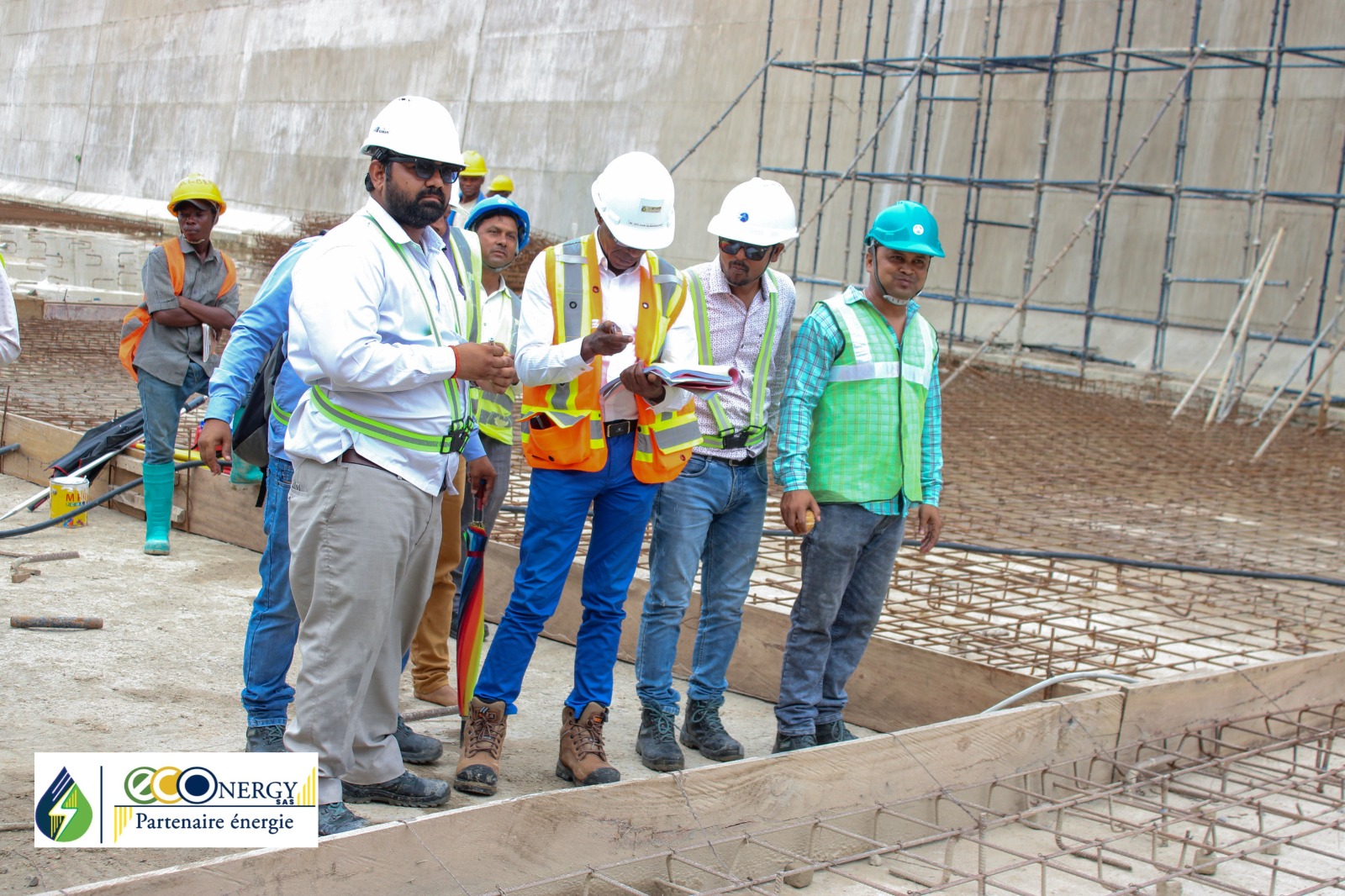

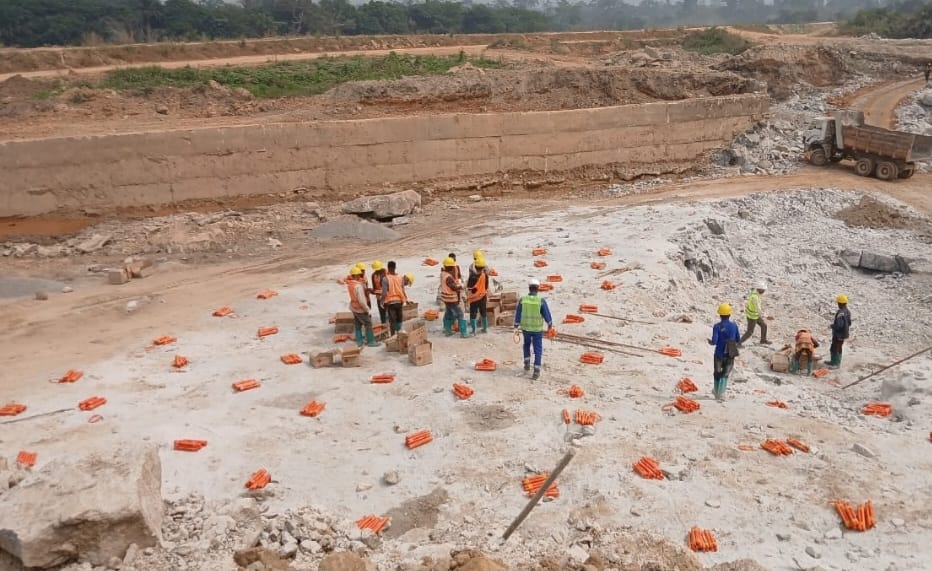

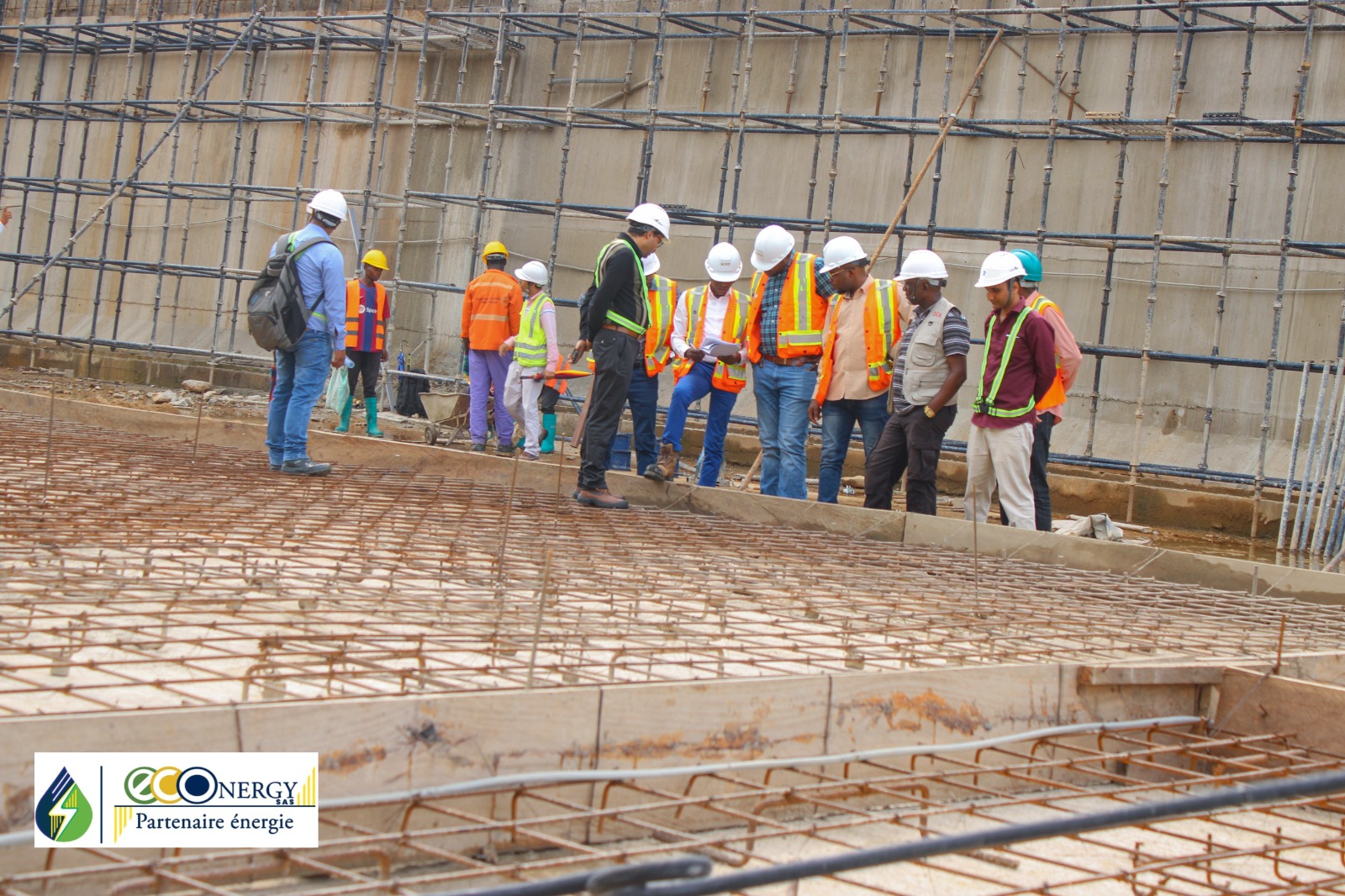

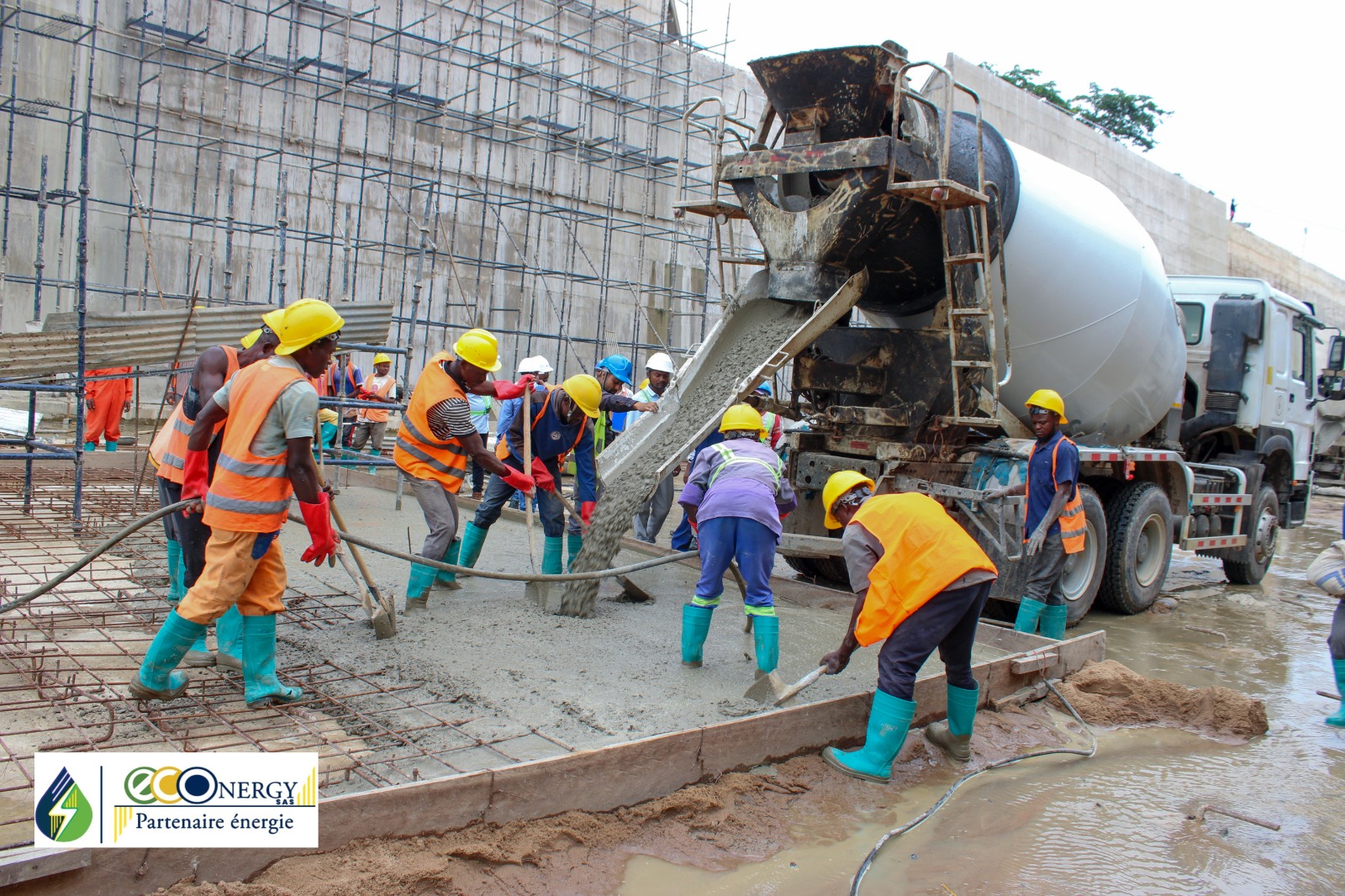

Déversoir, conduite d'eau, prise d'eau et centrale (4 × 16 MW).

Déversoir — type
En béton, type à débordement
Déversoir — longueur en crête
± 431 m (trop-plein inclus), crête à EL. 649,75 m
Déversoir — débit maximal (MWL)
3 000 m³/s
Conduite d'eau — structure d'entrée
Rive droite · 83 m · 10 baies à vanne verticale (7,0 × 3,75 m)
Conduite d'eau — canal d'amenée
Trapézoïdal · 316,97 m · largeur 30–84 m
Prise d'eau
Béton armé · 12 baies rectangulaires (3,68 × 7,77 m) · 80 m
Centrale — capacité installée
64 MW · 4 groupes de 16 MW · centrale de surface
Centrale — turbines
Kaplan verticales · chute brute 15,10 m · 121,10 m³/s par turbine
Centrale — dimensions
125 m (L) × 25 m (l) × 50 m (H)
Évacuation de puissance
4 transformateurs élévateurs à huile · 11/132 kV · 20 MVA triphasés · poste extérieur

Calendrier de mise en service

Groupes de production 1 à 4 (16 MW chacun).

Date de début du projet : 10 mai 2025. Périodes de mise en service proposées à compter de cette date (groupes 1 à 4).

  1. Groupe 1 (16 MW)Décembre 2027
  2. Groupe 2 (16 MW)Juin 2029
  3. Groupe 3 (16 MW)Juin 2029
  4. Groupe 4 (16 MW)Décembre 2029

Planning de construction et de livraison

Planning contractuel jusqu'à la mise en service de l'unité 1 — 62 lignes, quatre lots de travaux.

589 jours

Durée totale du chantier

10 décembre 2027

Livraison — mise en service

Tâche
Durée
2026
2027
mai
juin
juil
août
sept
oct
nov
déc
janv
févr
mars
avr
mai
juin
juil
août
sept
oct
nov
déc
Centrale hydroélectrique de Grand Katende (64 MW)
589 j
Date de démarrage des travaux restants
1 j
Mobilisation et mise en place des matériaux de construction
105 j

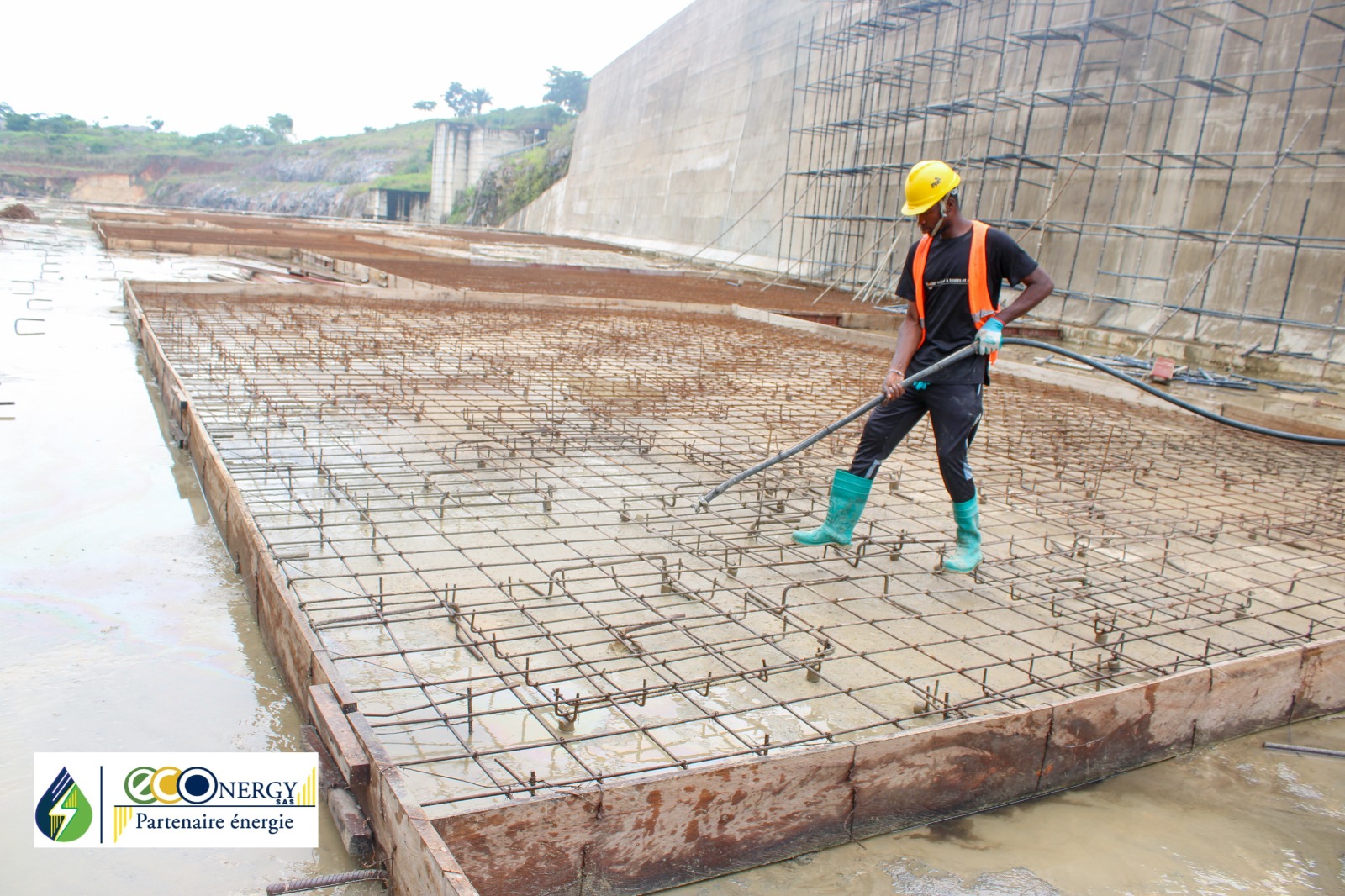

Travaux de génie civil
521 j
Travaux hydromécaniques
510 j
Travaux électromécaniques
589 j
MobilisationGénie civilHydromécaniqueÉlectromécaniqueJalonAujourd'hui

Durées et dates reprises du planning contractuel « Construction Schedule — Mise en service de l'unité 1 » du projet de Grand Katende (64 MW). Les durées sont exprimées en jours calendaires ; l'état des tâches est déduit de la date du jour, non d'un relevé de terrain.

Axes de transport de l'électricité

Centrale hydroélectrique de Katende — nœud d'origine des trois axes de transport.

240 km

Longueur totale indicative des tronçons

KatendeNœud d'origine

Katende · Kasaï-Central

Rapport hebdomadaire MES n° 072 · du 28 oct. au 3 nov. 2026

Avancement — Lignes de transport et réseaux de distribution

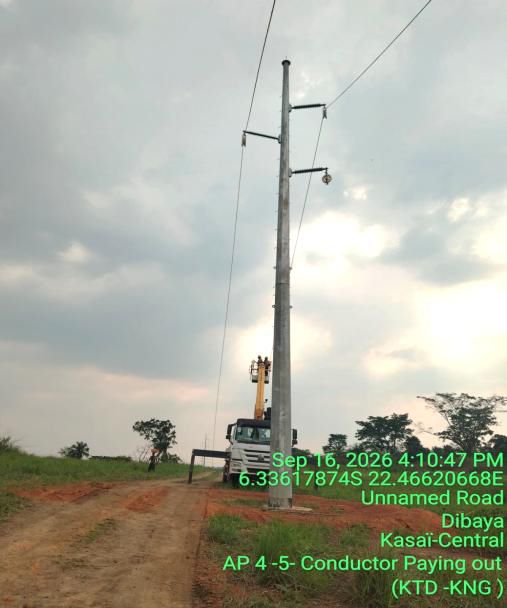

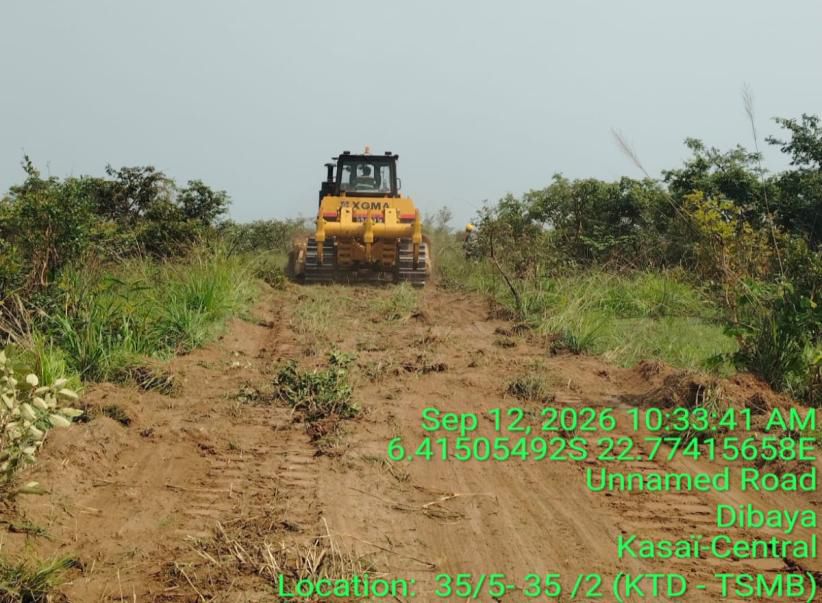

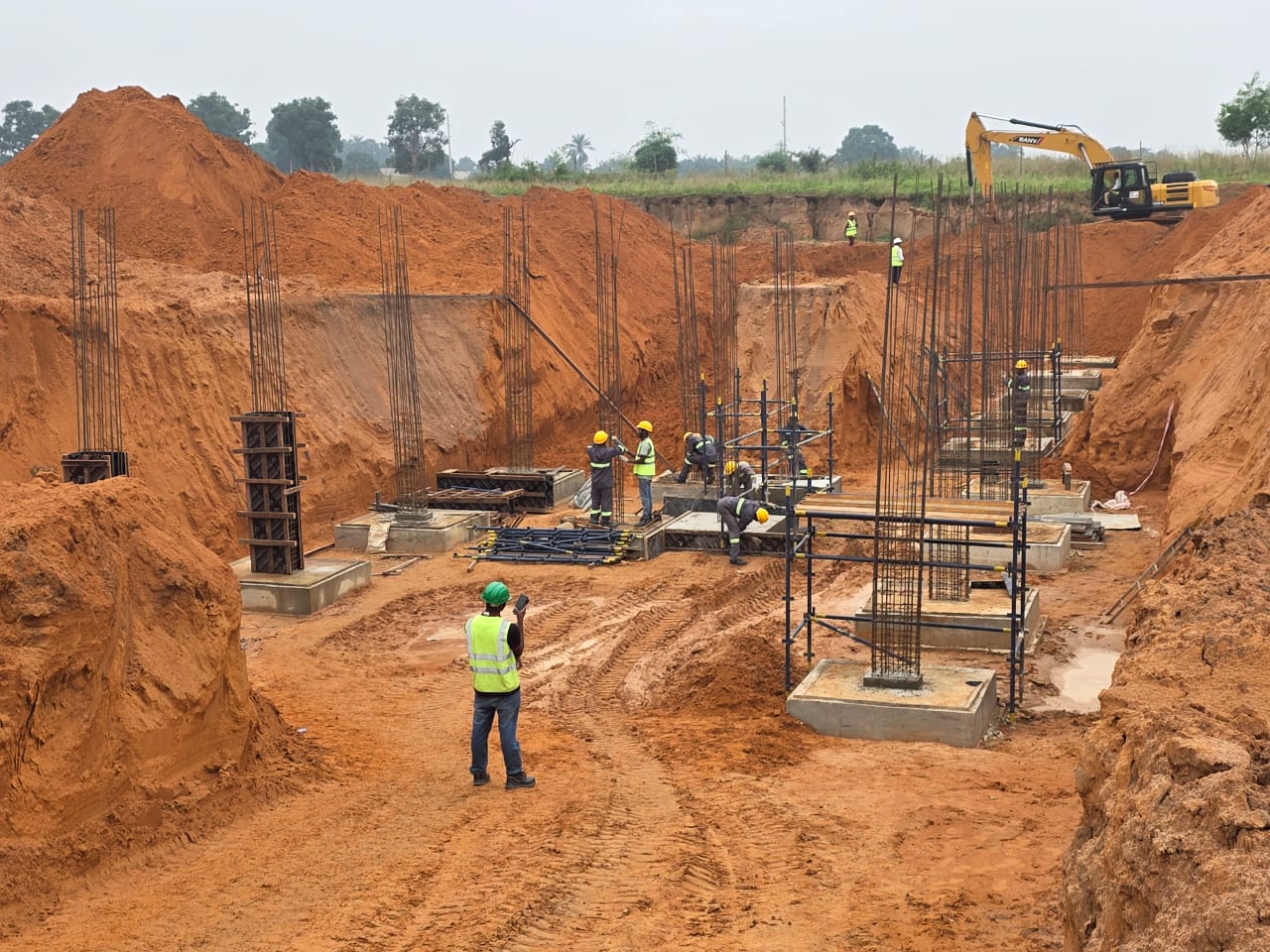

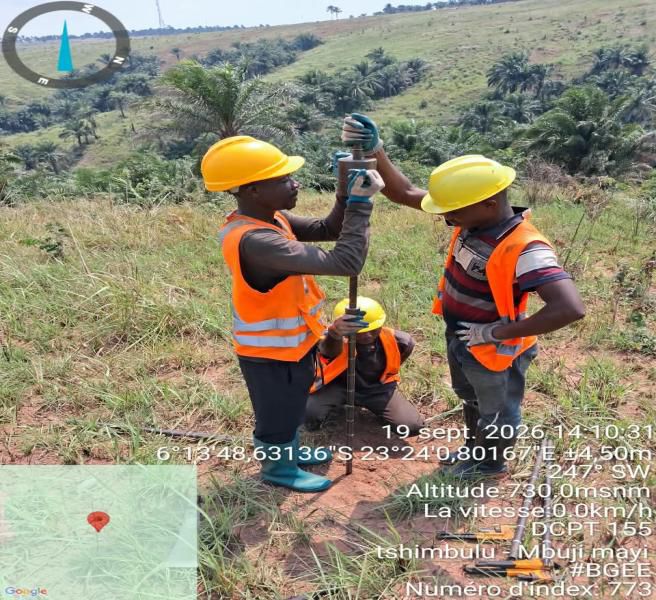

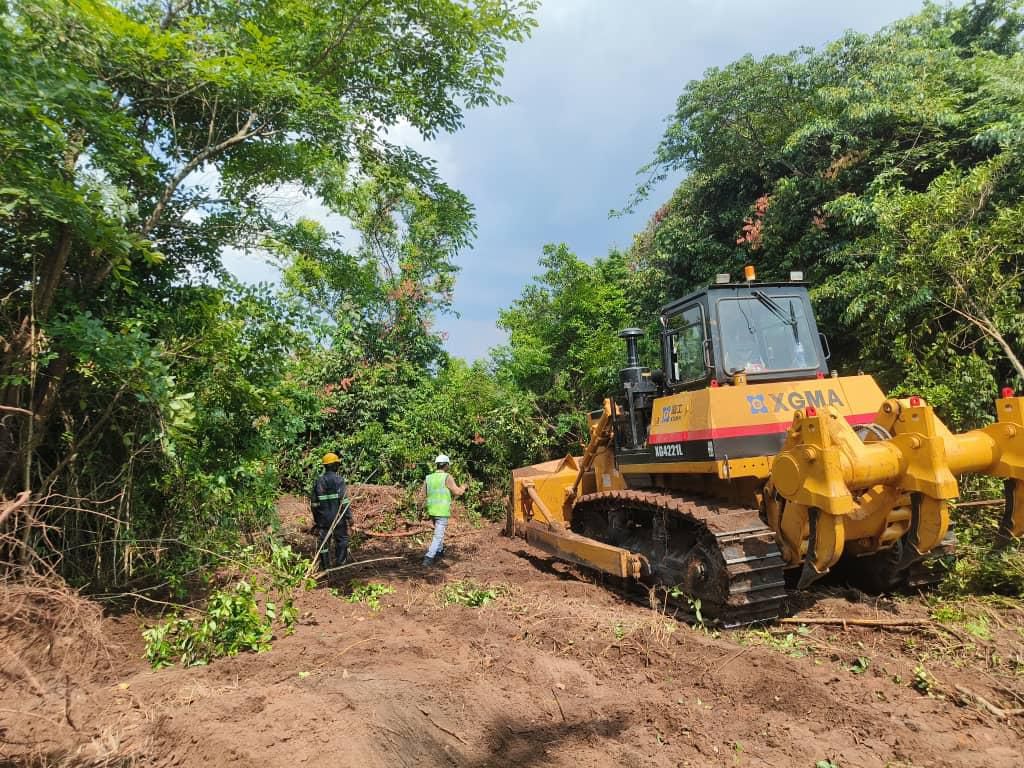

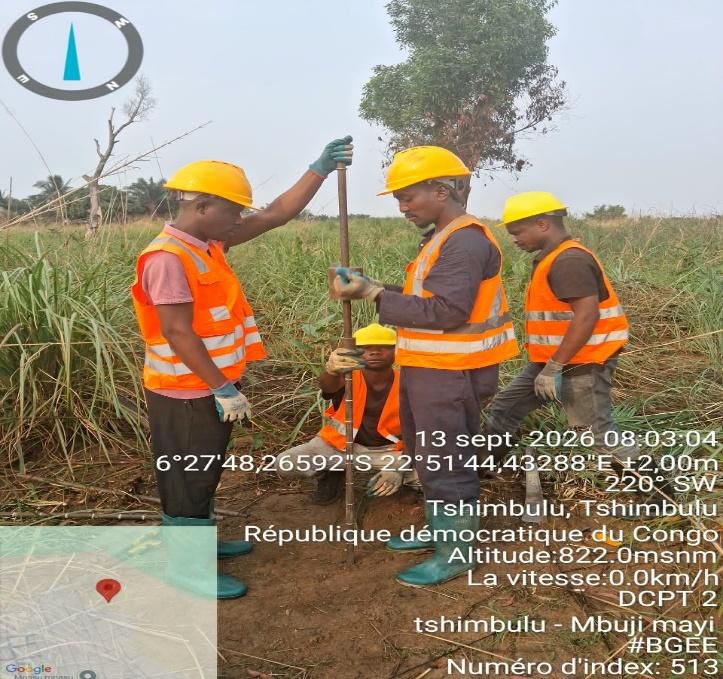

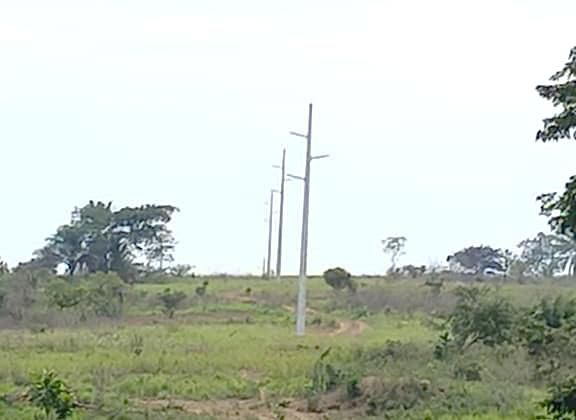

Vers Kananga : 246 monopôles assemblés sur 270 et 19,6 km de conducteurs déroulés sur 60 km. Vers Tshimbulu : 49,7 km de couloir défrichés.

réalisé (prévu 73,65 %)
31 %
réalisé (prévu 73,65 %)
monopôles assemblés vers Kananga
246 / 270
monopôles assemblés vers Kananga
jours sans accident

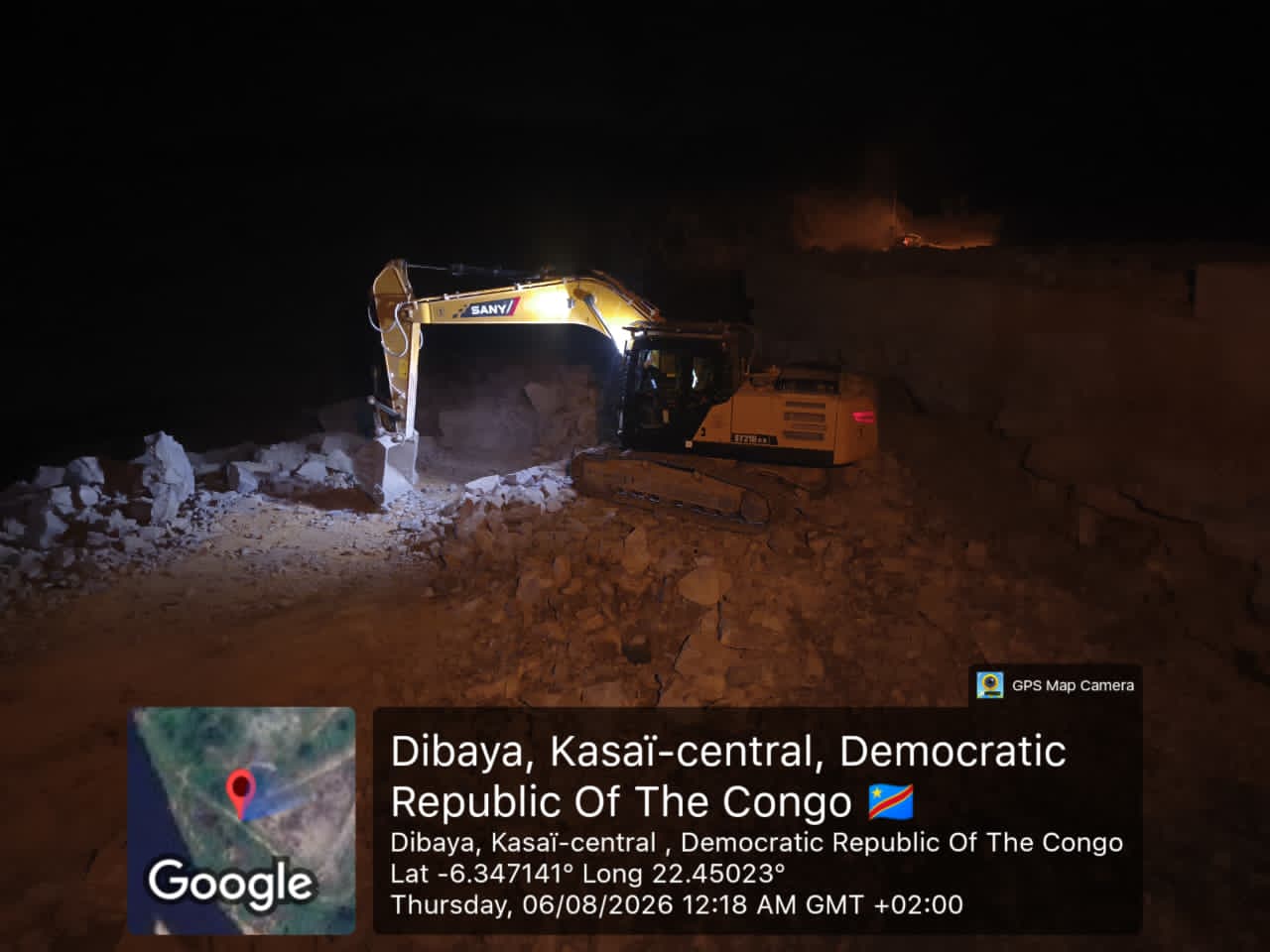

424
jours sans accident
achèvement prévu (contrat : mai 2027)
juil. 2028
achèvement prévu (contrat : mai 2027)

Barre pleine : réalisé · barre claire : prévu au calendrier de référence

Phases du marché

  • Conception et ingénierie72 %

    prévu 100 %

  • Approvisionnement38 %

    prévu 95 %

  • Construction8,55 %

    prévu 75 %

  • Mise en service0 %

    prévu 0 %

Ouvrages

Pourcentages repris du rapport MES. Réseaux de distribution : avancement de la ligne 33 kV la moins avancée du lot.

Détail des tâches

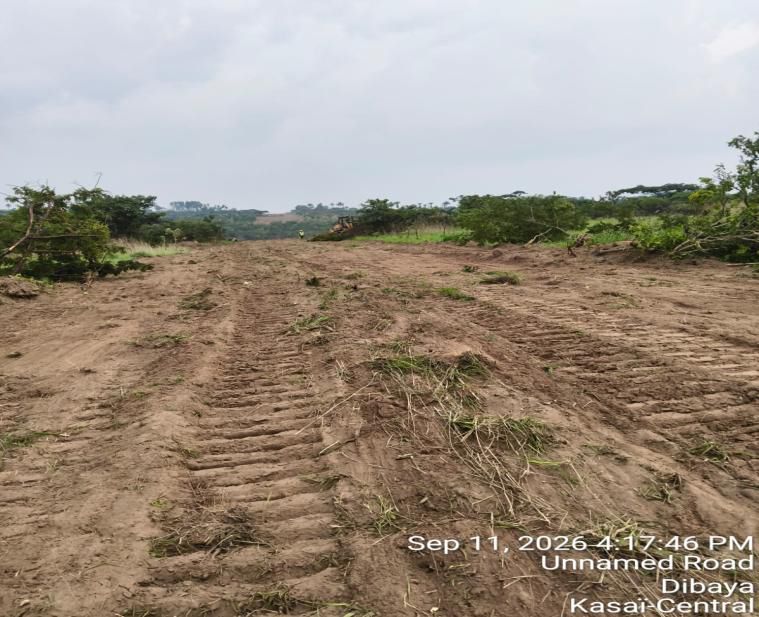

  • Débroussaillage du couloir100 %

    Achevé le 10 oct. 2026

  • Essais géotechniques du sol100 %

    Achevé le 26 janv. 2026

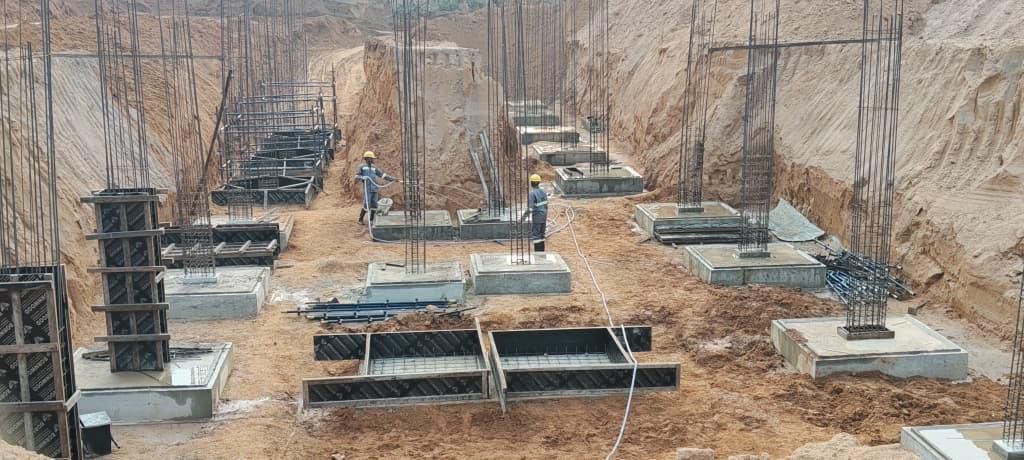

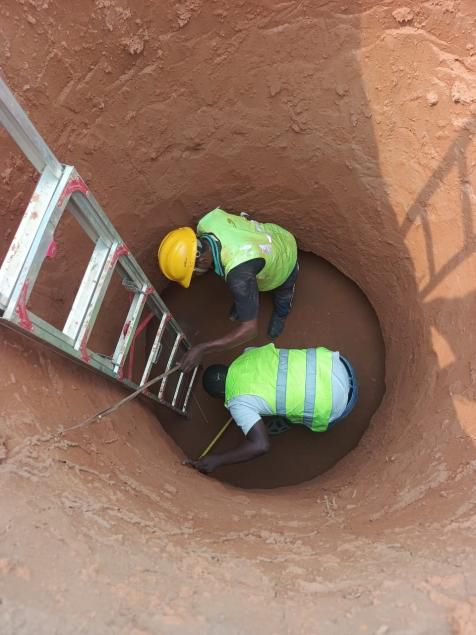

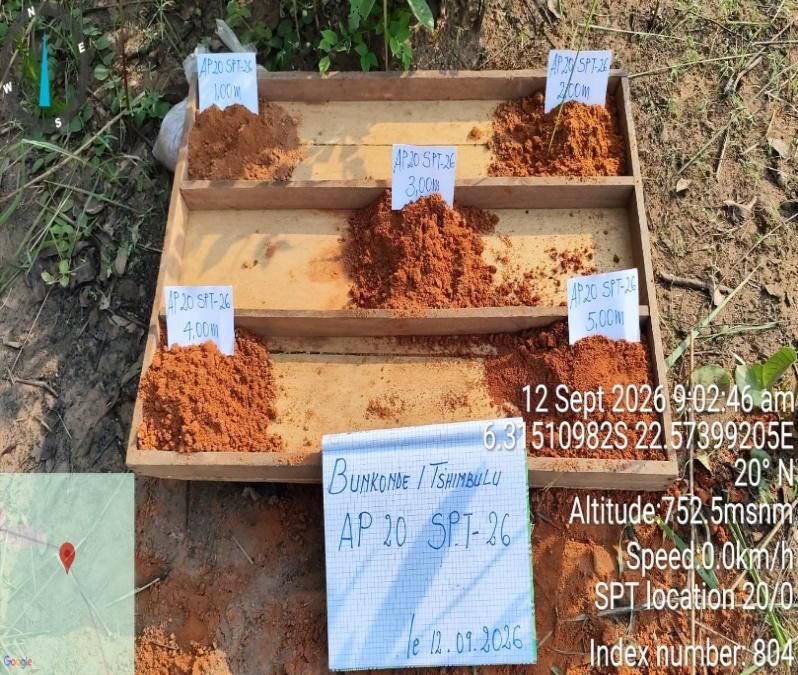

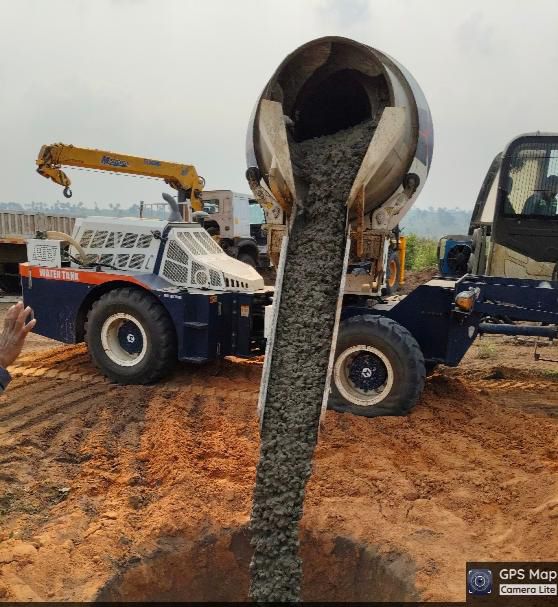

  • Excavation des fondations92 %

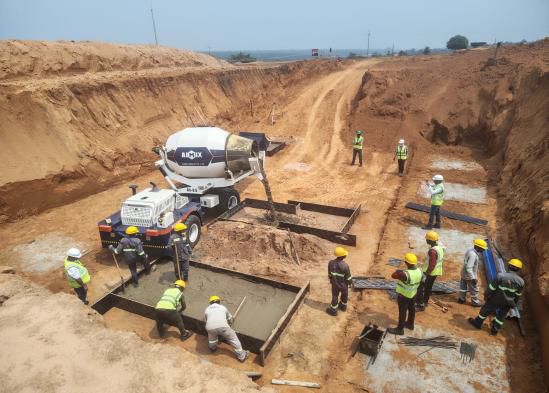

    Fin prévue le 13 nov. 2026 · 249 fouilles sur 270

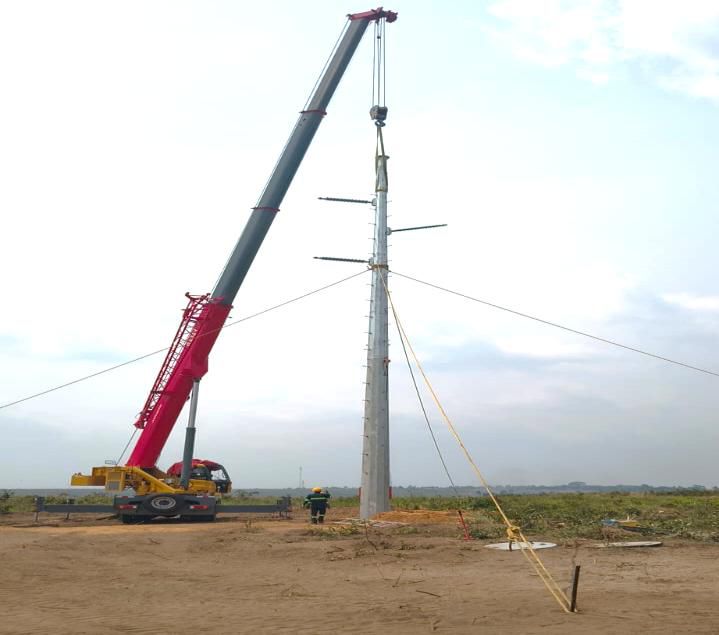

  • Assemblage des monopôles91 %

    Fin prévue le 26 nov. 2026 · 246 monopôles sur 270

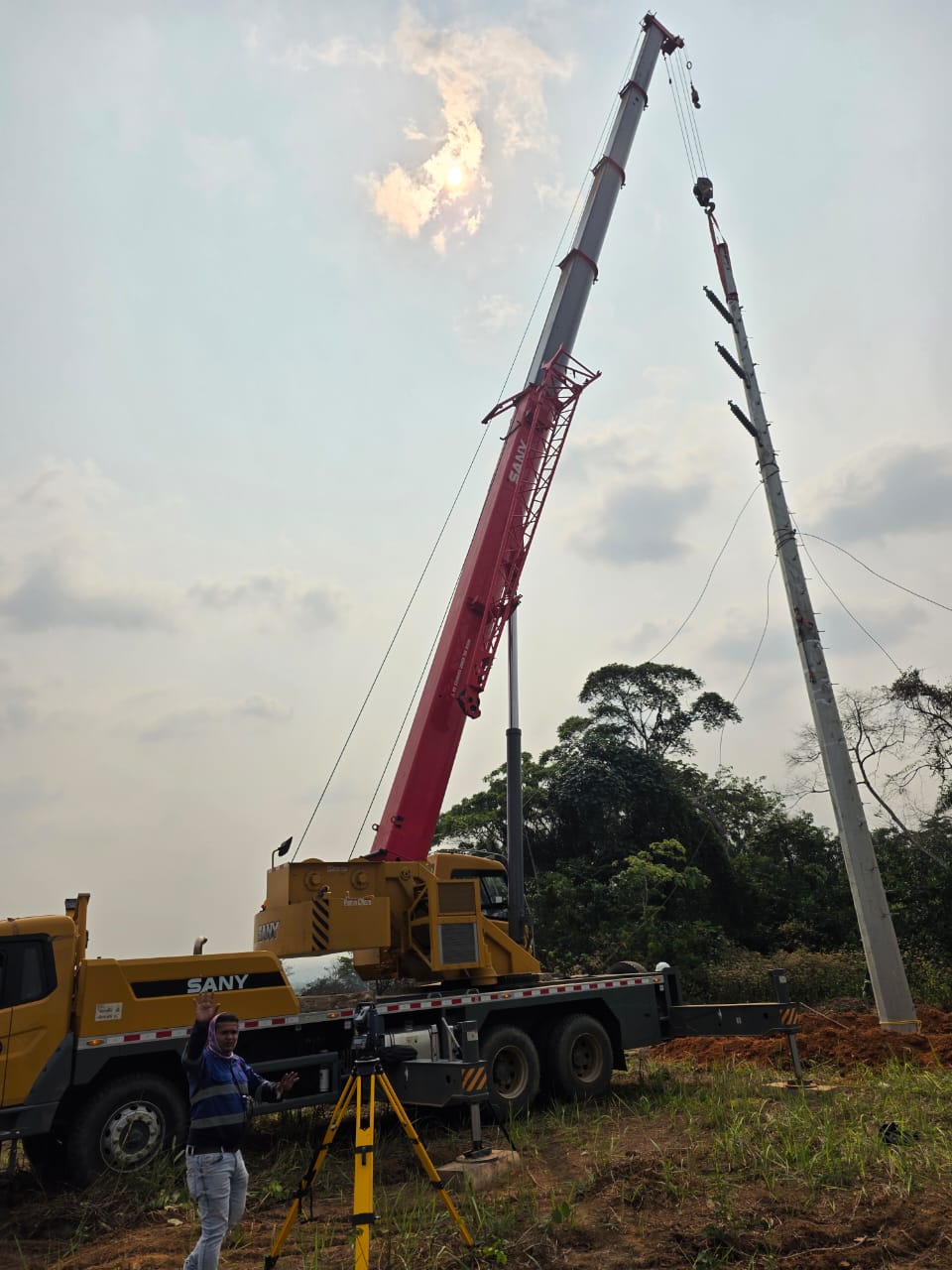

  • Érection des monopôles81 %

    Fin prévue le 10 nov. 2026

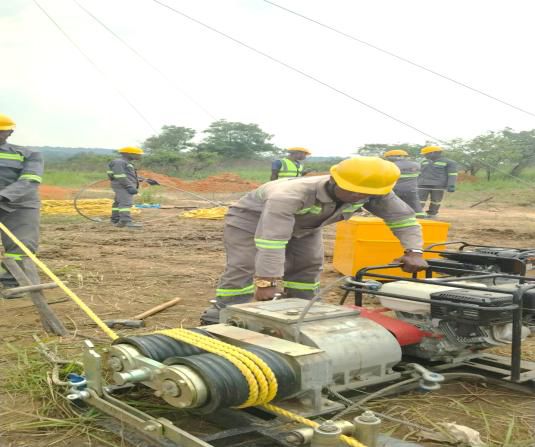

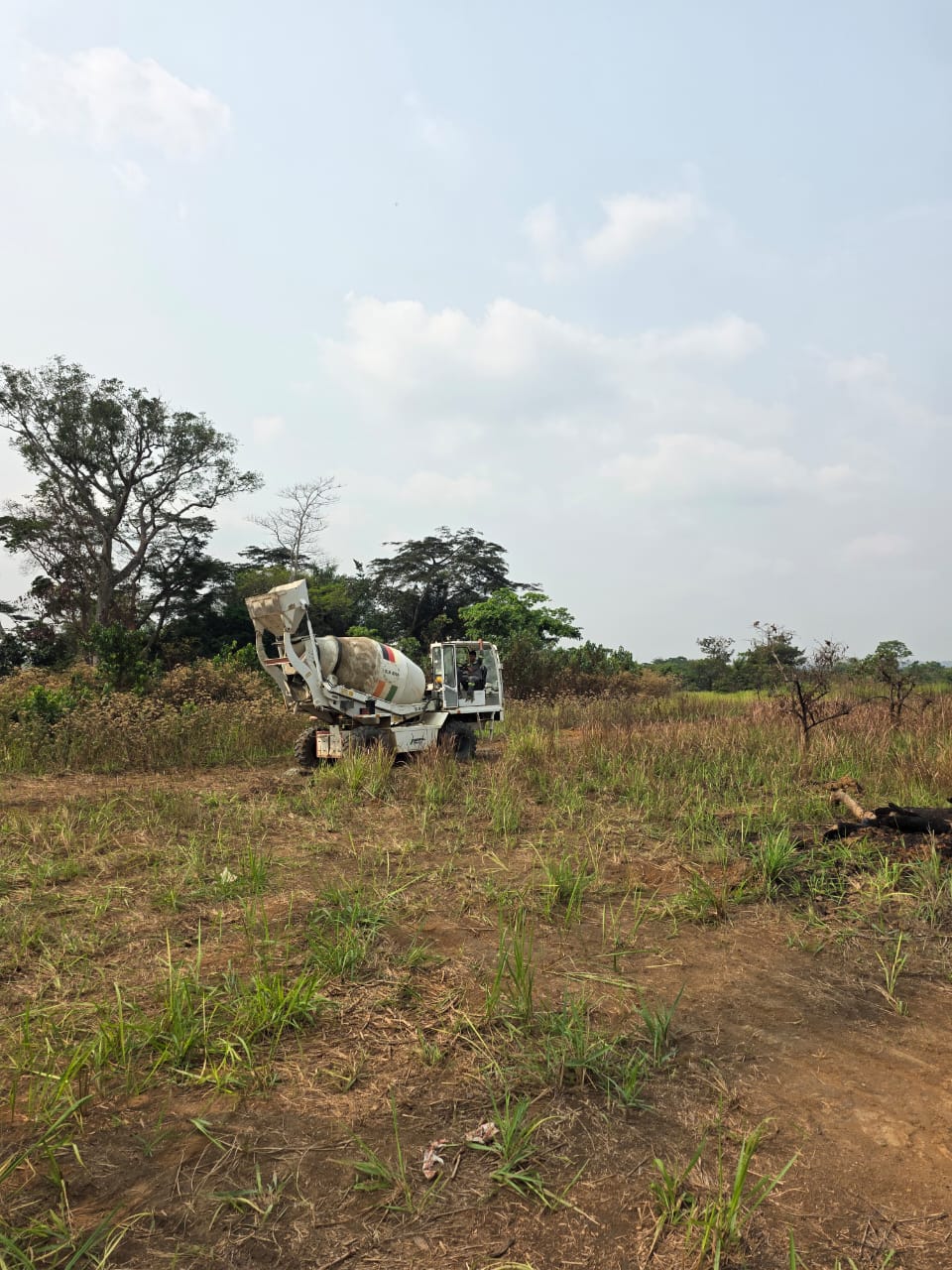

  • Déroulage et mise en tension des conducteurs32 %

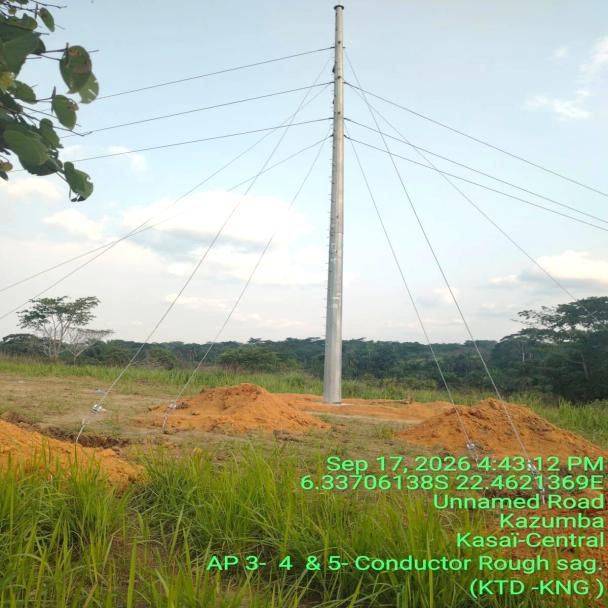

    Fin prévue le 17 févr. 2027 · 19,6 km déroulés sur 60 km

  • Mise à la terre33 %

    Fin prévue le 15 mars 2027

  • Installation de l'OPGW et du fil de terre0 %

    Fin prévue le 06 mars 2027

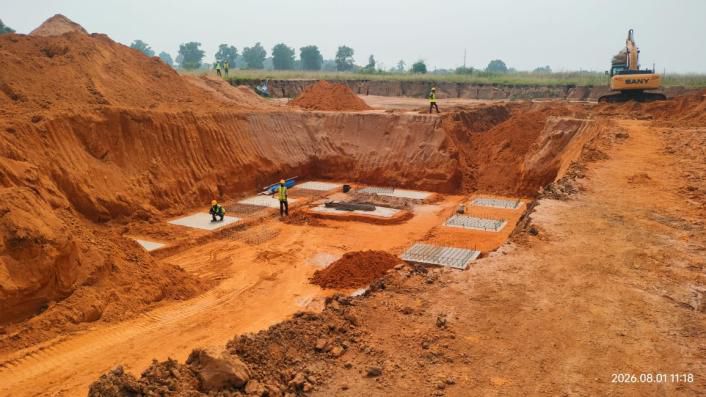

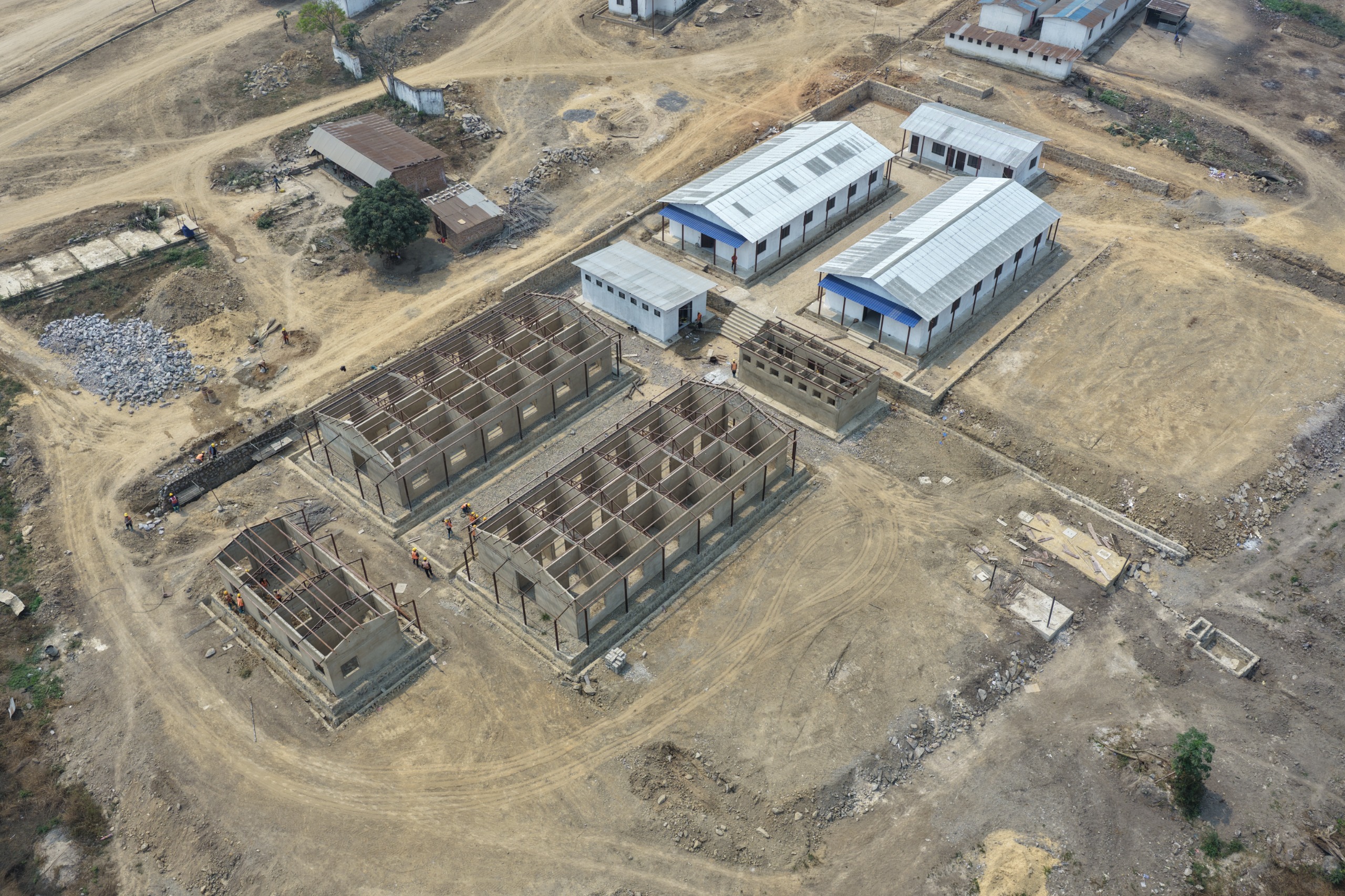

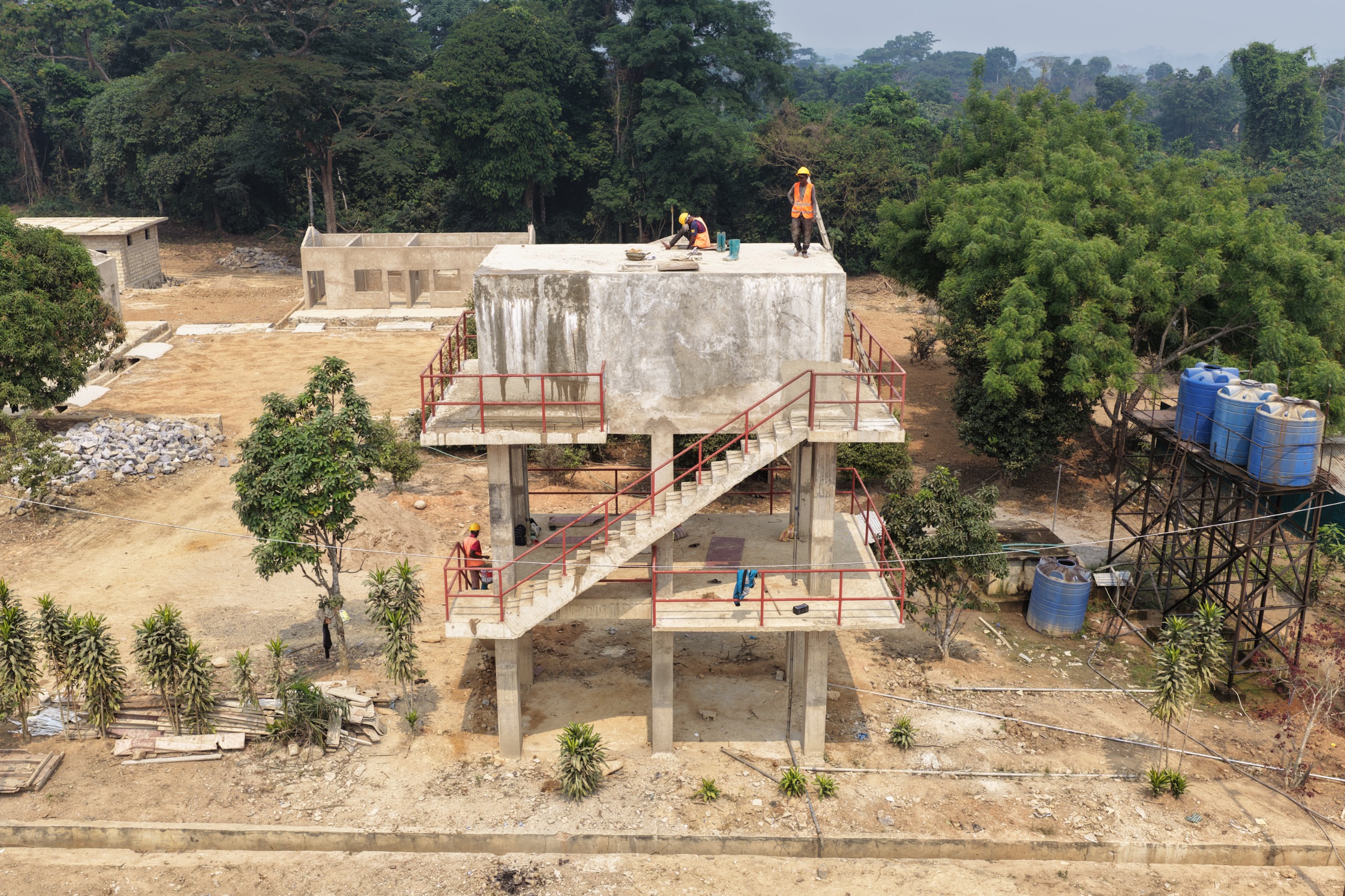

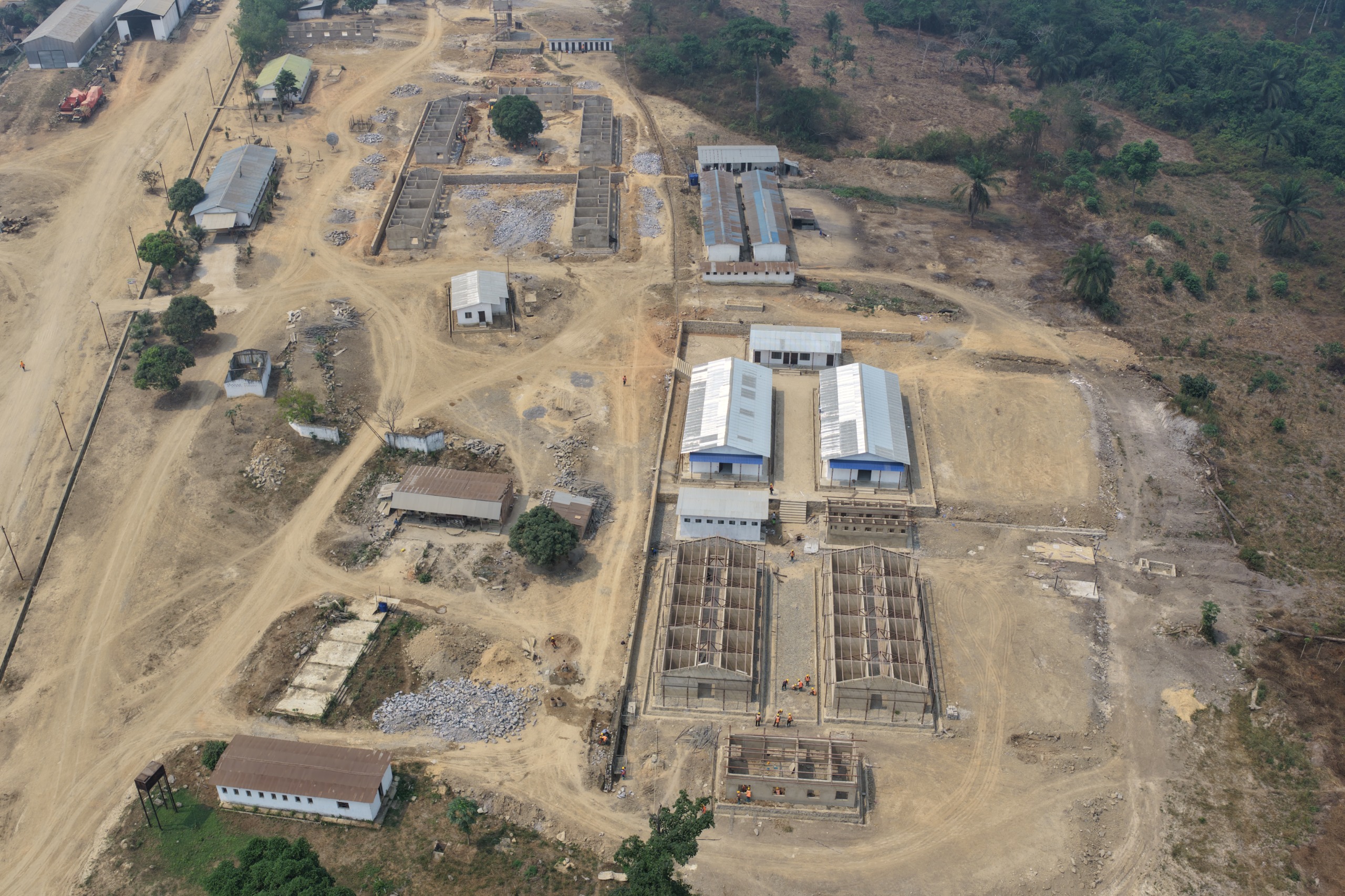

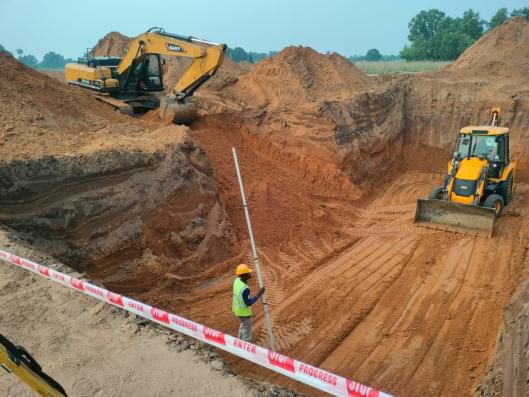

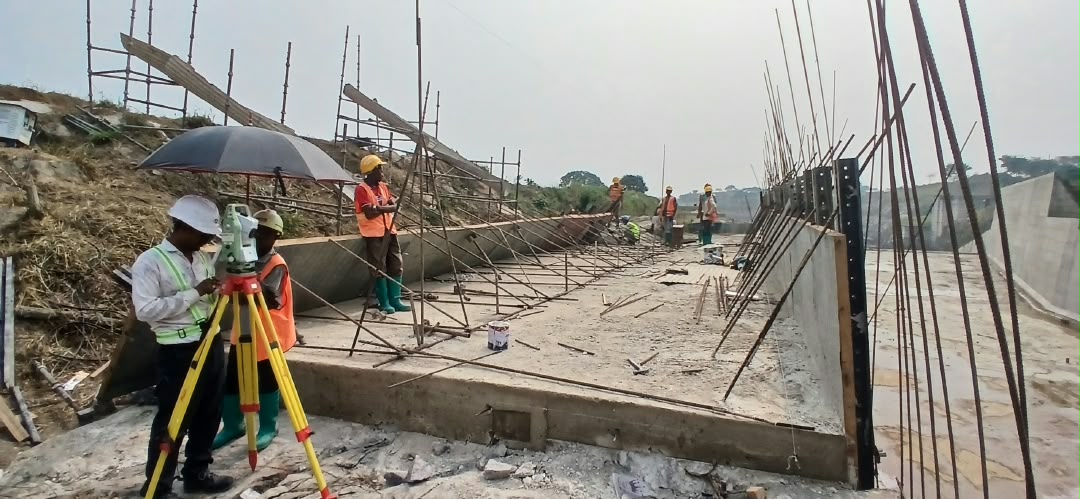

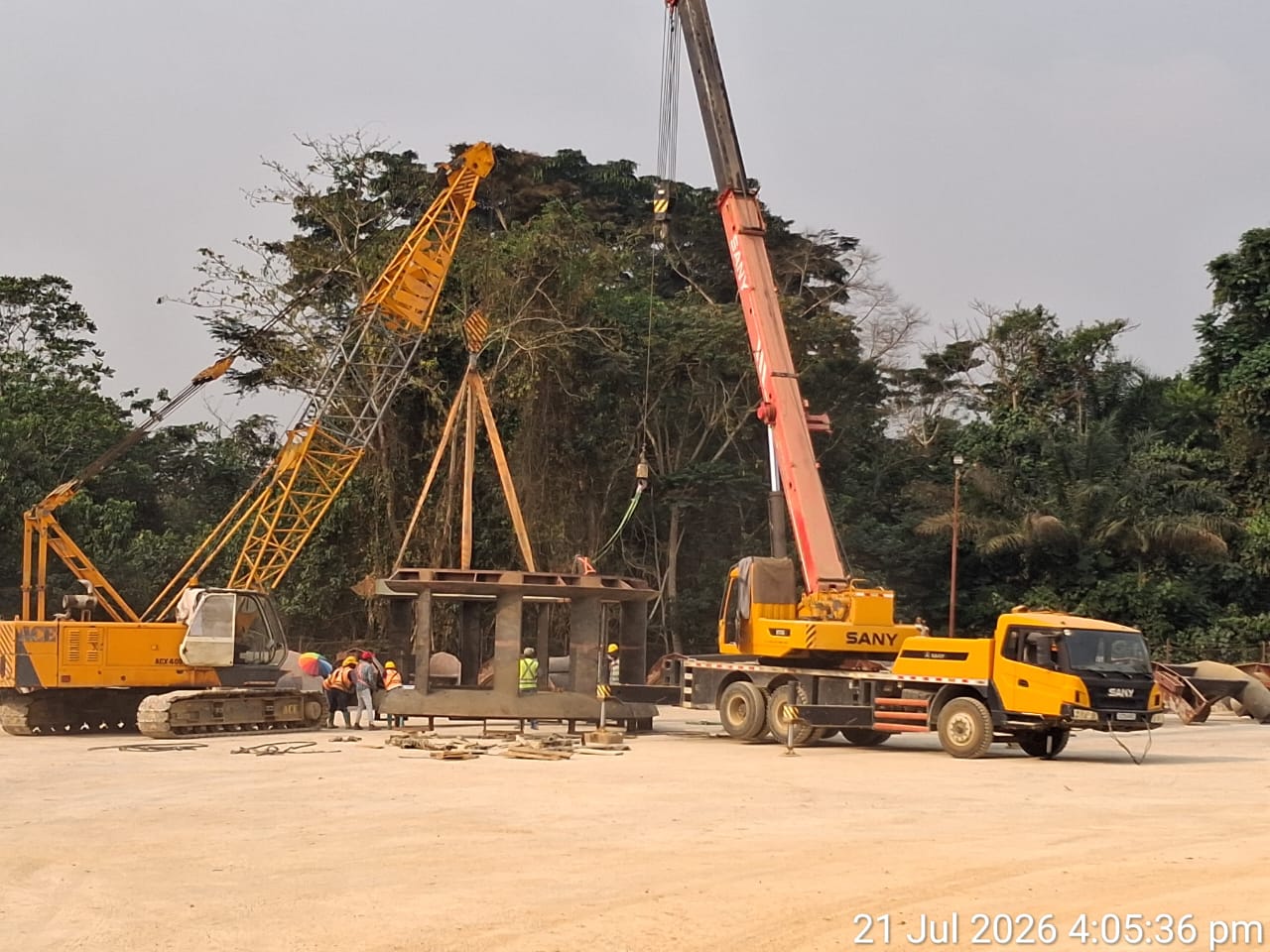

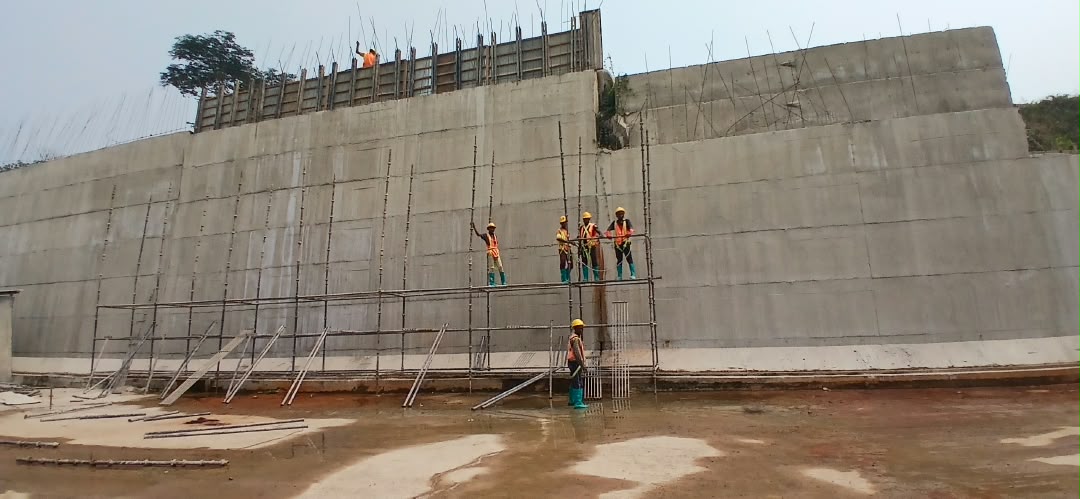

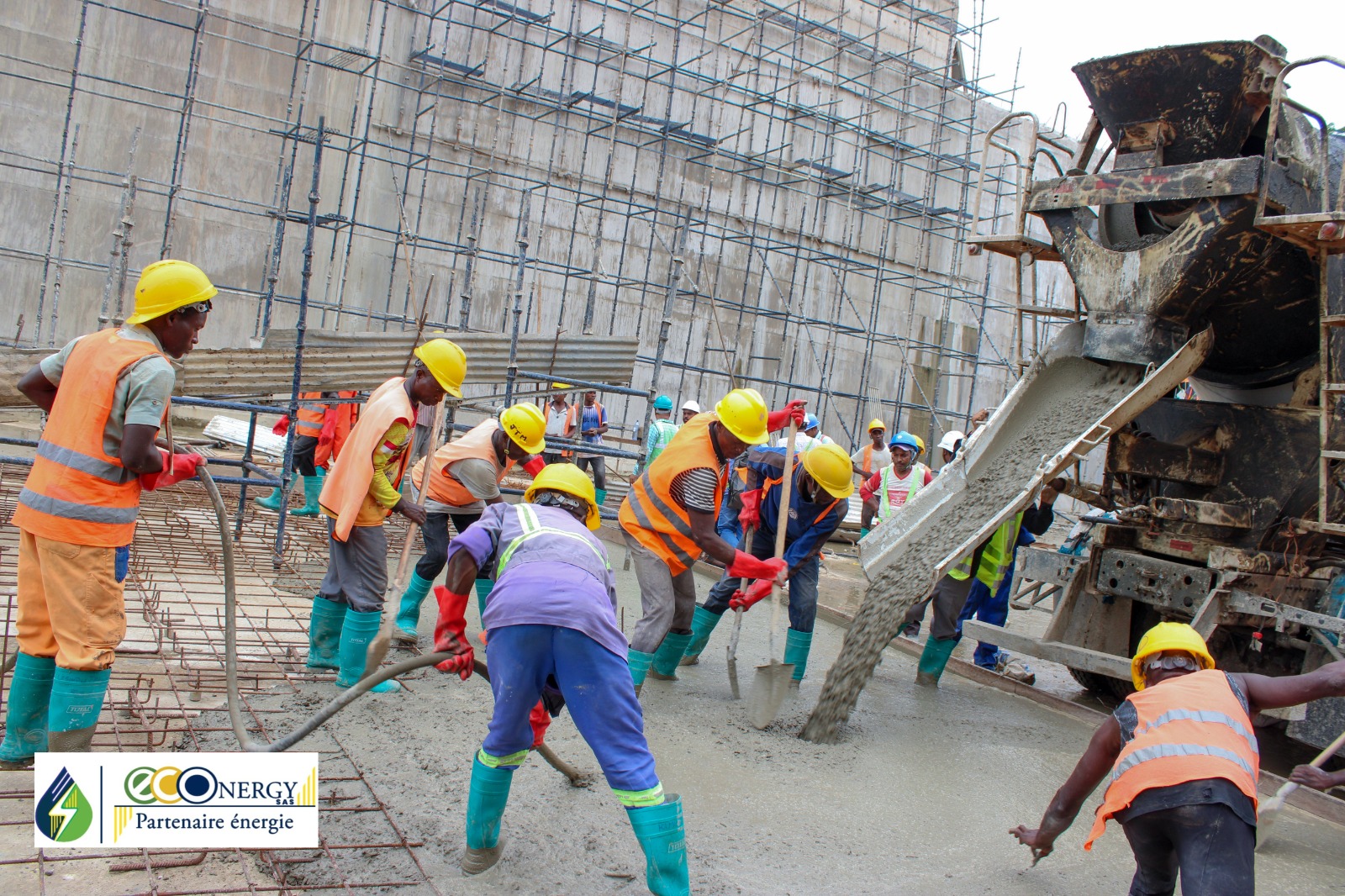

Photos du chantier

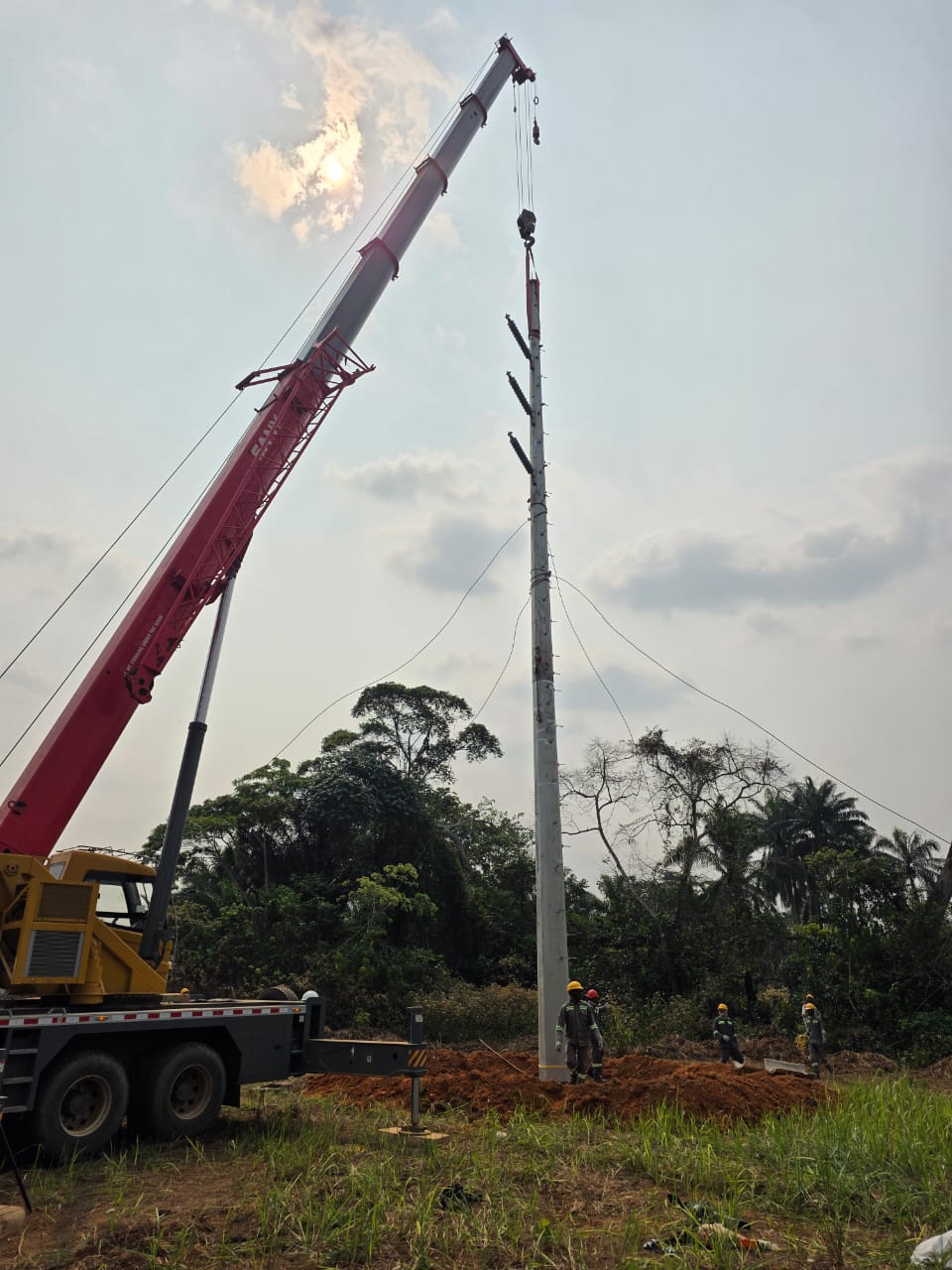

Ligne 132 kV Katende – Kananga (60 km)

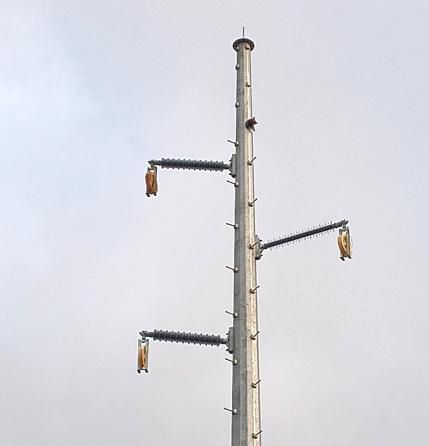

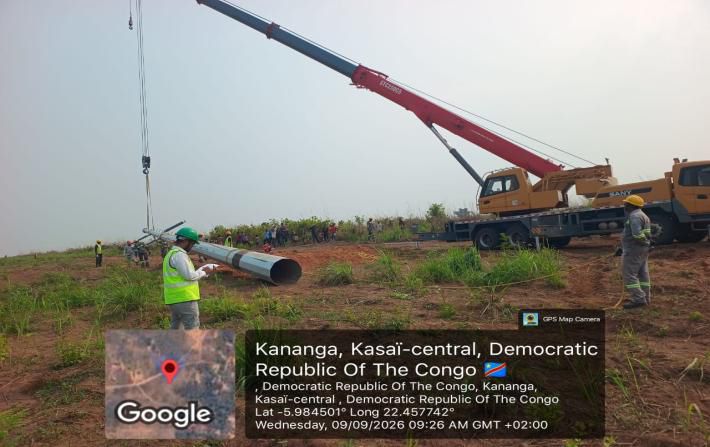

Montage des monopôles, ligne 132 kV Katende – Kananga — semaine du 28/10 au 03/11/2026

Montage des monopôles, ligne 132 kV Katende – Kananga — semaine du 28/10 au 03/11/2026

Fins prévues par ouvrage · nov. 2026 → juil. 2028

nov 26
févr 27
mai 27
août 27
nov 27
févr 28
mai 28
Fin contractuelle / prévue
10/05/202701/07/2028

Sécurité et effectifs

Effectif du projet
487
Heures sans accident avec arrêt
767 234
Journées-homme cumulées
86 605
Ouvriers formés
4 342
Accidents mortels
0

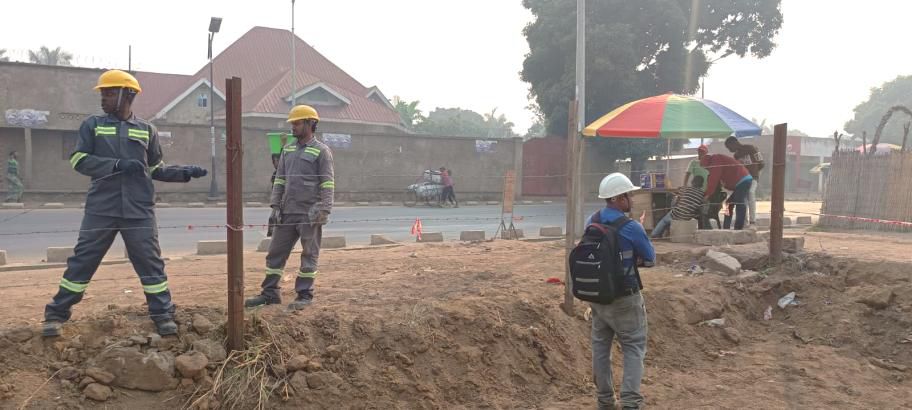

Lignes et réseaux électriques

Volet lignes de transport et réseaux de distribution du projet intégré — images de terrain.

218,44 M$

Montant du marché

Vidéo de chantier

Ligne électrique — vidéo de chantier 1, axe Katende – Kananga (octobre 2026)

Nature de l'ouvrage

Ligne aérienne

Axe 160 km

Katende60 kmKananga

Entreprise du volet

Mining Engineering and Services (MES)
